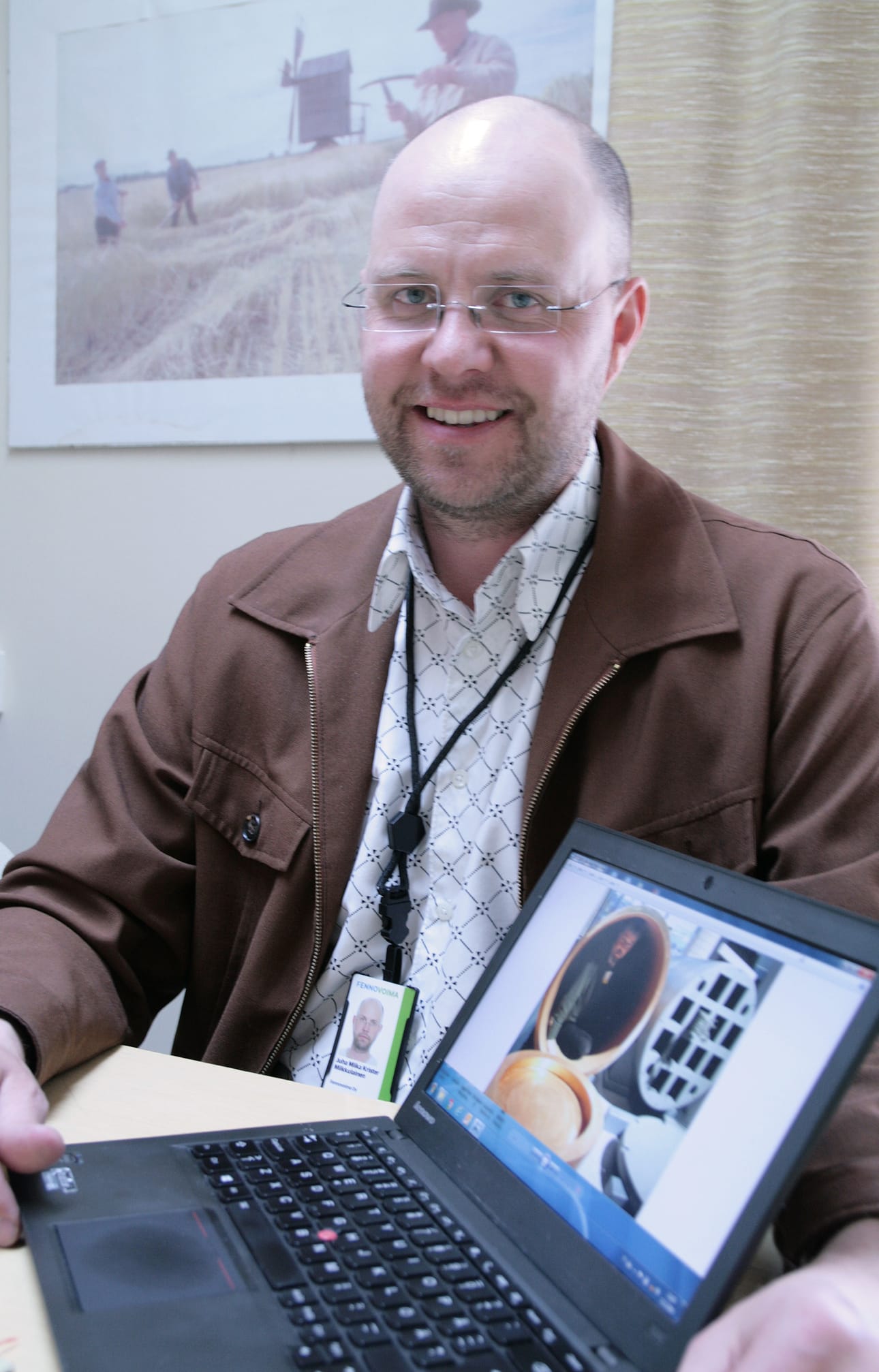

LUMIJOKI Yrittäjätilaisuudessa Lumijoella päästiin tutustumaan ydinvoimaan. Hanhikivi 1 -hanketta esittelemään oli saapunut kehityspäällikkö Juha Miikkulainen Fennovoimalta.
Valtuustosaliin kokoontuneet yrittäjät olivat kiinnostuneita hankkeesta, mutta heidän kysymyksensä eivät Miikkulaisen mukaan käsitelleet niinkään yritysmahdollisuuksia kuin muita asioita.
– Yrittäjiä ei niinkään kiinnostanut alihankintaketju. Ja kuten monissa vastaavissa tilaisuuksissa, nytkin yrittäjät hämmästyivät hankkeen suuruutta. Se jää usein mediassa vähemmälle huomiolle. Sen sijaan esimerkiksi aktivistien toiminta saa sitä huomattavasti useammin.
Aktivistit, ydinjätteen säilytys ja siihen liittyvät ongelmat ovat aiheita, joista Juha Miikkulainen on tottunut puhumaan viimeisen kolmen vuoden aikana. Hämmennystä herättivät myös omistusjärjestelyt, joilla pyrittiin lisäämään suomalaisten omistusta. Uutisia seuraavat näkivät toimittajat kolkuttelemassa tyhjän toimiston ovia.
– Meidän omistajajärjestelymme ovat varmasti lisänneet epäluuloa hanketta kohtaan. Ja kieltämättä se yksittäisenä projektityöntekijänä tuntui kummalliselta, kun katsoi oven kolkuttelua, alusta asti hankkeessa mukana ollut Juha Miikkulainen myöntää.
Eurajoella Olkiluodossa aikoinaan kesätöitä tehnyt Juha Miikkulainen onkin kohdannut Pyhäjoella uuden ja erilaisen kulttuurin. Siinä missä 40 vuotta sähköä tuottanut Olkiluoto edustaa Miikkulaiselle vakiintunutta ja perinteikästä paikkaa, Pyhäjoki ja Hanhikiven voimala rakentuvat nollasta.
– Hanhikivelle on luotava tässä hankkeessa oma kulttuuri ja siitä on rakennettava oma instituutionsa.
Olkiluoto on kuitenkin vaikuttanut sen verran Pyhäjoen hankkeeseenkin, että kolmosreaktorin viivästyneestä rakennushankkeesta on otettu opiksi Miikkulaisen mukaan.
– Olemme varanneet Hanhikivi I:n suunnitteluun huomattavasti enemmän aikaa. Suunnitteluvaihe, jota nyt siis eletään, kestää neljä vuotta. Sen jälkeen rakentaminen kestää viisi vuotta, hän toteaa ja lisää:
– En epäile, etteikö murheitakin tulisi. Luotan kuitenkin siihen, että pitkä esivalmistelu- ja suunnittelu helpottaa murheita loppupäässä.
Työtä Hanhikivi 1 -hankkeessa riittää, eikä vain Juha Miikkulaisella. Tällä hetkellä hankkeessa on mukana 300 henkilöä, ja heidän määränsä nousee vielä 500:een tekijään. Joukossa tulee Miikkulaisen mukaan olemaan erikoisalan osaajia, mutta muitakin tekijöitä tarvitaan ja haetaan parhaillaan.
– Alihankinta- ja toimitusketjuun haetaan sopivia toimijoita siivoojista osakeyhtiöihin.
Tällä hetkellä rakennustyömaalle etsitään ainakin maarakentamisen asiantuntijoita. Heillä ei tarvitse Miikkulaisen mukaan olla erityisosaamista ydinvoimalan rakentamisesta, vaan kyse on tavanomaisesta rakennustyöstä.
Mukaanpääsy hankkeeseen vaatii kuitenkin yrityksiltä omaa aktiivisuutta. Miikkulainen kannustaa yrittäjiä tekemään omaa myyntityötä ja hakeutumaan muiden yrittäjien verkostoihin. Infotilaisuuksiin osallistuminenkin kannattaa. Tietoa hankkeesta sekä virallisia tarjouspyyntöjä löytyy internetistä.
– Ensimmäinen kysymys usein onkin, miten näin valtaisaan hankkeeseen pääsee käsiksi. Infrastruktuurin rakentamisvaihe on sekin iso kokonaisuus. Kannattaa siis hakeutua pääurakoitsijoiden ja heidän urakkaketjujensa yhteyteen, Juha Miikkulainen kertoo.
